长城网·冀云客户端讯(刘笑男)“配电运检班回令:复鸿A1开关站合上复鸿A1-Ⅱ线514开关,执行完毕,经确认线路已带电、电压电流正常。”11月28日20点10分,随着最后一项调度指令执行完成,启动区首座“双花瓣”网架——复鸿A环开关站正式投运,标志着启动区电网迈入高可靠性供电新阶段。

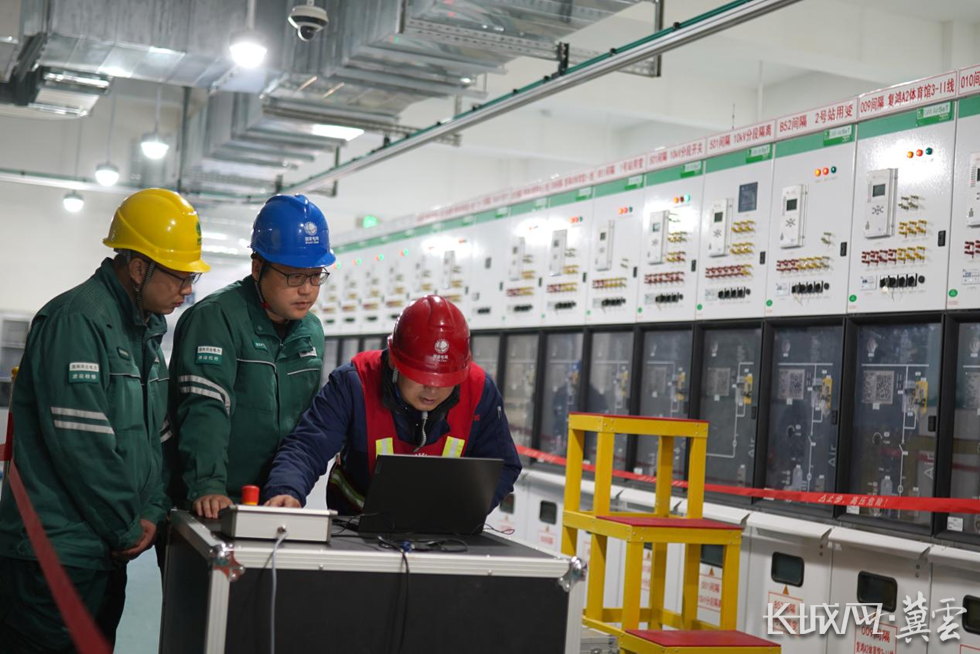

供服中心张天宇在复鸿A2开关站进行电压耐压试验。孙梅丹 摄
作为启动区电力网架的重要组成部分,复鸿A环开关站承担着雄安图书馆与体育中心两大公共服务设施的供电任务。雄安图书馆是新区首个城市级公共文化地标,承担知识传播与人文交流功能;体育中心作为具备国际赛事承办能力的综合性场馆,是全民健身与大型活动的重要载体。在前期建设阶段,该环网由启动区1号移动站及羊定移动站临时供电;随着220kV复兴变电站及110kV鸿渐变电站相继投运,系统电源顺利切换至两座新建变电站,构建形成启动区首个“双花瓣”网架结构,供电可靠性提升至99.9999%,线路联络率与“N-1”通过率均达100%,全面实现毫秒级自愈与秒级故障隔离能力。此次网架升级显著增强了区域供电韧性,为重要公共设施稳定运行提供坚实保障,也为新区功能疏解与重大活动举办提供了坚强电力支撑。

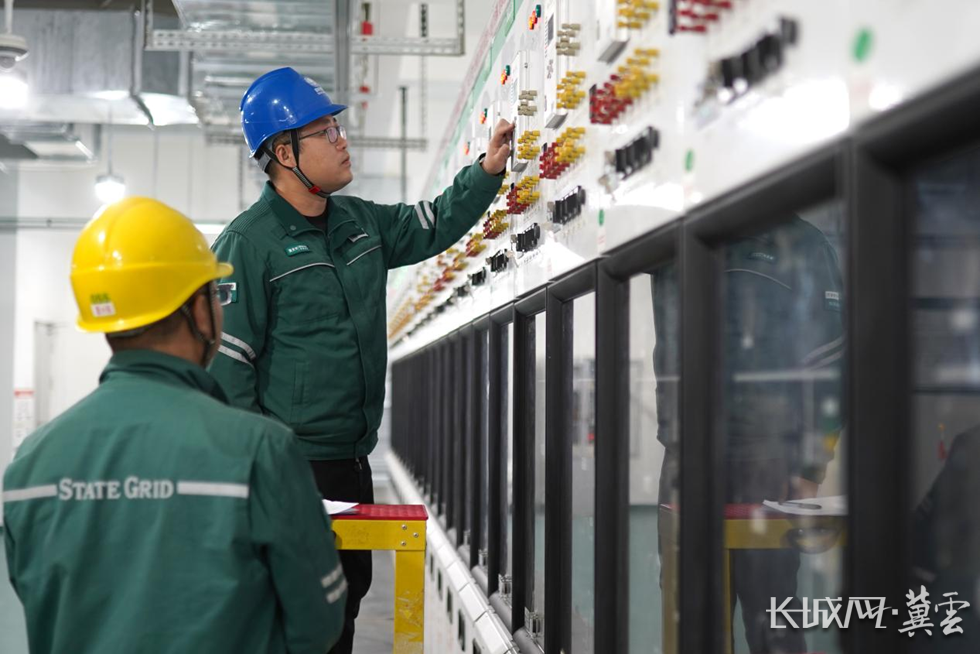

供服中心张天宇在复鸿A2开关站进行光差保护向量检查。孙梅丹 摄
据国网雄安新区供电公司统计,本次迁改工程自10月28日启动,至11月28日全面竣工,涵盖电缆验收、设备调试及送电投运等多个关键环节。公司累计投入运维人员112人次,系统检验了配网团队的专业素养、意志品质与协同能力。在电缆验收阶段,一次专业人员完成4回10kV电缆共7.69里的迁改任务,对18个电缆中间接头制作实施全过程旁站监督,并严格开展电缆耐压与震荡波试验,确保绝缘性能完全符合投运标准。设备调试期间,二次专业人员系统完成173套保护定值的整定计算与在线修改,精准优化保护逻辑配置,为网架可靠运行奠定基础。送电投运过程中,运维人员严格执行调度指令与安全规程,规范完成各项倒闸操作与核相试验,多次持续奋战至深夜,以扎实的专业功底和严谨作风保障了迁改任务圆满完成。
国网雄安新区供电公司相关负责人表示,下一步将持续推进启动区等重点区域网架优化工程,加快“双花瓣”网架在宣武医院、科创中心、电信产业园等关键区域覆盖,以高标准网架建设筑牢启动区电力生命线。
